فصل ۱۴: مدیریت چرخه حیات پروژه هوش مصنوعی؛ راهنمای عملی مدیران

کارخانه‌ای که AI را پس فرستاد

دترویت، میشیگان. فوریه ۲۰۲۶. در سالن مونتاژ کارخانه فورد، ۹۰۰ دوربین مجهز به هوش مصنوعی نصب شده بود تا کنترل کیفیت را به‌طور کامل خودکار کنند. هدف جسورانه بود: حذف خطای انسانی، افزایش سرعت خط تولید، و کاهش هزینه‌های کیفیت. مدیران ارشد فورد، تحت فشار رقابت با تسلا و BYD، به این سیستم امید بسته بودند. اما در عرض شش ماه، واقعیت تلخی آشکار شد. سیستم AI نتوانست کیفیتی را که مهندسان باتجربه با یک نگاه تشخیص می‌دادند، تشخیص دهد. محصولات معیوب از خط عبور کردند. مشتریان شکایت کردند. فراخوان‌ها صادر شد. هزینه: میلیاردها دلار. و در نهایت، فورد مجبور شد ۳۵۰ مهندس کیفیت باتجربه را که اخراج کرده بود، دوباره استخدام کند — این بار با حقوق بالاتر و قراردادهای مشاوره‌ای پرهزینه.

این داستان، که در اکتبر ۲۰۲۶ تیتر رسانه‌های جهان شد، فقط یک شکست فناورانه نبود. یک شکست مدیریتی بود. مشکل فورد، الگوریتم‌های ضعیف یا دوربین‌های کم‌کیفیت نبود. مشکل، چرخه حیات پروژه بود: مرحله درک کسب‌وکار به‌درستی انجام نشد، مرحله درک داده نادیده گرفته شد، و مرحله عملیاتی‌سازی بدون آمادگی سازمانی اجرا شد. فورد AI را به‌عنوان یک جایگزین برای انسان طراحی کرد، نه به‌عنوان یک تقویت‌کننده. و این تفاوت، میلیاردها دلار هزینه داشت.

متأسفانه، داستان فورد استثنا نیست. داده‌های ۲۰۲۶ نشان می‌دهد که ۸۰ تا ۹۵ درصد پروژه‌های AI در جهان شکست می‌خورند — دو برابر نرخ شکست پروژه‌های فناوری اطلاعات غیر-AI. ۴۲ درصد شرکت‌ها در سال ۲۰۲۵ اکثر پروژه‌های AI خود را رها کردند — افزایش چشمگیر از ۱۷ درصد در سال ۲۰۲۴. ۸۵ درصد سازمان‌ها هزینه‌های AI را بیش از ۱۰ درصد اشتباه تخمین می‌زنند. و نزدیک به نیمی از پروژه‌های GenAI بودجه خود را تا سال ۲۰۲۸ بیش از حد پیش‌بینی‌شده خرج خواهند کرد. این اعداد، زنگ خطری برای هر مدیری است که AI را در دستور کار سازمان خود قرار داده است.

مقدمه

در دو دهه گذشته، مدیران یاد گرفته‌اند که پروژه‌های فناوری اطلاعات را مدیریت کنند. روش‌های آبشاری، اجایل، اسکرام، و کانبان به ابزارهای روزمره مدیران تبدیل شده‌اند. اما AI قواعد بازی را تغییر داده است. یک پروژه AI مانند یک پروژه نرم‌افزاری سنتی نیست که با تحویل محصول به پایان برسد. یک موجود زنده است که دائماً تغییر می‌کند، یاد می‌گیرد، و تکامل می‌یابد. مدیرانی که با ذهنیت پروژه‌های سنتی به AI نزدیک می‌شوند، در تله‌هایی می‌افتند که ۸۰ درصد پروژه‌ها را نابود می‌کند.

این فصل، راهنمای عملی مدیر برای عبور از چرخه حیات پروژه AI است. هدف این است که هر مدیری — در هر سطحی — بداند در هر مرحله چه باید بکند، چه نباید بکند، و چگونه از تله‌هایی که ۸۰ درصد پروژه‌ها را نابود می‌کند فرار کند. این فصل بر پایه سه ستون بنا شده است: متدولوژی CPMAI به‌عنوان چارچوب مدیریتی، هفت الگوی شکست رایج به‌عنوان هشدارهای عملی، و داشبورد ارزیابی یک‌صفحه‌ای به‌عنوان ابزار تصمیم‌گیری مدیر.

پرسش بنیادین این فصل این است: چرا پروژه‌های AI متفاوت از پروژه‌های سنتی هستند، و این تفاوت چه implications برای مدیریت دارد؟ پاسخ این پرسش، در چهار تفاوت بنیادین نهفته است که در بخش ۱۴.۱ بررسی می‌شود. سپس در بخش ۱۴.۲، شش مرحله CPMAI را گام‌به‌گام تشریح می‌کنیم. در بخش ۱۴.۳، هفت الگوی شکست را با مثال‌های واقعی تحلیل می‌کنیم. و در نهایت، در بخش‌های ۱۴.۴ تا ۱۴.۷، ابزارهای عملی — Business Case، داشبورد ارزیابی، ملاحظات  SMEs، و حکمرانی PMI — را ارائه می‌دهیم.

۱۴.۱. چرا پروژه‌های AI متفاوت از پروژه‌های سنتی هستند؟

۱۴.۱.۱. چهار تفاوت بنیادین

پروژه‌های AI با پروژه‌های فناوری اطلاعات سنتی چهار تفاوت بنیادین دارند که رویکرد مدیریتی متفاوتی را ایجاب می‌کند. این تفاوت‌ها صرفاً فنی نیستند؛ آن‌ها ماهیت مدیریت، برنامه‌ریزی، و ارزیابی پروژه را تغییر می‌دهند.

اول، ماهیت تکراری و غیرخطی. پروژه‌های سنتی معمولاً یک مسیر خطی دارند: طراحی، ساخت، تست، استقرار. پروژه‌های AI ذاتاً تکراری هستند. تیم ممکن است از مرحله ارزیابی مدل به مرحله آماده‌سازی داده بازگردد، یا حتی از مرحله توسعه مدل به مرحله درک کسب‌وکار برگردد، زیرا فرضیات اولیه با داده‌های جدید تغییر کرده است. این حرکت رفت‌وبرگشتی ویژگی ذاتی پروژه AI است، نه یک نقص. مدیرانی که این بازگشت‌ها را به‌عنوان شکست مدیریتی تفسیر می‌کنند، تیم را به سمت مسیر خطی اشتباه سوق می‌دهند. همان‌طور که Iansiti  و Lakhani (2020) در کتاب رقابت در عصر هوش مصنوعی استدلال می‌کنند، سازمان‌های AI-محور به‌جای فرایندهای خطی، بر حلقه‌های بازخورد بنا شده‌اند.

دوم، وابستگی حیاتی به کیفیت داده. در پروژه‌های نرم‌افزاری سنتی، کیفیت داده یک عامل فرعی است. در پروژه‌های AI، کیفیت داده عامل تعیین‌کننده است. یک جمله کلیدی در ادبیات  CPMAI  : “اگر داده بی‌کیفیت وارد شود، مدل بی‌کیفیت خارج می‌شود”. در مرحله درک داده، اگر مشخص شود که داده کافی، قابل دسترسی یا بازتاب‌دهنده واقعیت مسئله نیست، پروژه باید متوقف یا تغییر مسیر دهد. این موضوع در سازمان‌های ایرانی که با مشکل پراکندگی داده و نبود حاکمیت داده مواجه هستند، اهمیت دوچندان دارد.

سوم، عدم‌قطعیت در نتیجه. در پروژه نرم‌افزاری، اگر تیم فنی خوب کار کند، محصول کار می‌کند. در پروژه AI، حتی با تیم خوب و داده خوب، ممکن است مدل به دقت کافی نرسد. این عدم‌قطعیت باید در انتظارات مدیریتی و معیارهای موفقیت لحاظ شود.  Agrawal، Gans  و Goldfarb (2018) در کتاب ماشین پیش بینی  استدلال می‌کنند که AI یک فناوری پیش‌بینی است و پیش‌بینی ذاتاً با عدم‌قطعیت همراه است. مدیرانی که AI را به‌عنوان یک راه‌حل قطعی می‌بینند، در دام انتظارات غیرواقع‌بینانه می‌افتند.

چهارم، نیاز به نظارت انسانی مستمر. یک نرم‌افزار پس از تحویل، بدون نظارت انسانی کار می‌کند. یک مدل AI دائماً در حال تغییر است: داده‌های جدید می‌رسند، روابط متغیرها تغییر می‌کند، و مدل باید بازآموزی شود. استاندارد جهانی PMI که در ژوئن ۲۰۲۶ منتشر شد، نظارت انسان در حلقه را در هسته چارچوب خود قرار داده است. این بدان معناست که AI نمی‌تواند به‌عنوان یک سیستم کاملاً خودکار مدیریت شود. همیشه یک انسان باید در نقطه‌ای از زنجیره تصمیم‌گیری حضور داشته باشد.

جدول ۱۴.۱: مقایسه پروژه‌های سنتی و پروژه‌های AI

بُعدپروژه سنتیپروژه AIپیامد مدیریتی
ماهیت فرایندخطیتکراری و غیرخطیانتظار بازگشت به مراحل قبل را داشته باشید
نقش دادهفرعیتعیین‌کنندهقبل از شروع، کیفیت داده را ممیزی کنید
قطعیت نتیجهبالامتوسط تا پایینمعیار توقف تعریف کنید
نظارت انسانیاختیاریضرورینقاط تأیید انسانی تعریف کنید
معیار موفقیتتحویل محصولبهبود مستمرKPIهای بلندمدت تعریف کنید
زمان بازگشت۶-۱۲ ماه۱۸-۳۶ ماهمنحنی J را در انتظارات لحاظ کنید

این جدول، تفاوت‌های بنیادین را خلاصه می‌کند. همان‌طور که مشاهده می‌شود، هر تفاوت فنی، یک پیامد مدیریتی مستقیم دارد. مدیرانی که این پیامدها را نادیده می‌گیرند، در تله‌های بخش ۱۴.۳ گرفتار می‌شوند.

۱۴.۱.۲. چرا روش‌های سنتی مدیریت پروژه کافی نیستند؟

یک مطالعه ۲۰۲۵ در IEEE Transactions on Engineering Management نشان می‌دهد که روش‌های توسعه محصول موجود — مانند طراحی تفکر و استارتاپ ناب — محدودیت‌های آشکاری برای محصولات AI دارند. طراحی تفکر وابستگی بالای سیستم‌های AI به توزیع داده و منابع محاسباتی را نادیده می‌گیرد. استارتاپ ناب چرخه‌های طولانی‌تر آموزش و بهینه‌سازی مدل‌های AI را به‌طور کافی در نظر نمی‌گیرد. نتیجه: مدیران AI به چارچوب مدیریتی متفاوتی نیاز دارند — چارچوبی که تکراری بودن، وابستگی به داده، عدم‌قطعیت نتیجه و نیاز به نظارت مستمر را در هسته خود قرار دهد.

برای درک این محدودیت، بیایید یک مثال عملی را بررسی کنیم. فرض کنید یک بانک ایرانی می‌خواهد یک سیستم AI برای تشخیص تقلب در تراکنش‌های کارتی پیاده‌سازی کند. در رویکرد سنتی، تیم فنی یک مدل را آموزش می‌دهد، دقت آن را اندازه می‌گیرد، و آن را مستقر می‌کند. اما در واقعیت، این بانک با چالش‌های زیر مواجه می‌شود:

۱. تغییر توزیع داده: الگوهای تقلب دائماً تغییر می‌کنند. مدلی که در سال ۲۰۲۵ دقیق بود، در سال ۲۰۲۶ ممکن است ۳۰ درصد افت دقت داشته باشد.
۲. سوگیری داده: اگر داده‌های تاریخی بانک عمدتاً از تراکنش‌های یک منطقه جغرافیایی خاص باشد، مدل برای مناطق دیگر سوگیری خواهد داشت.
۳. هزینه‌های پنهان: هزینه برچسب‌گذاری داده، هزینه زیرساخت محاسباتی، هزینه یکپارچگی با سیستم‌های موجود بانک — این‌ها در بودجه اولیه لحاظ نمی‌شوند.
۴. مقاومت سازمانی: واحدهای کسب‌وکار ممکن است به تصمیمات AI اعتماد نکنند و آن‌ها را نادیده بگیرند.

هیچ‌کدام از این چالش‌ها در چارچوب‌های سنتی مدیریت پروژه به‌طور صریح دیده نشده است. به همین دلیل، CPMAI  به‌عنوان یک متدولوژی اختصاصی AI توسعه یافته است.

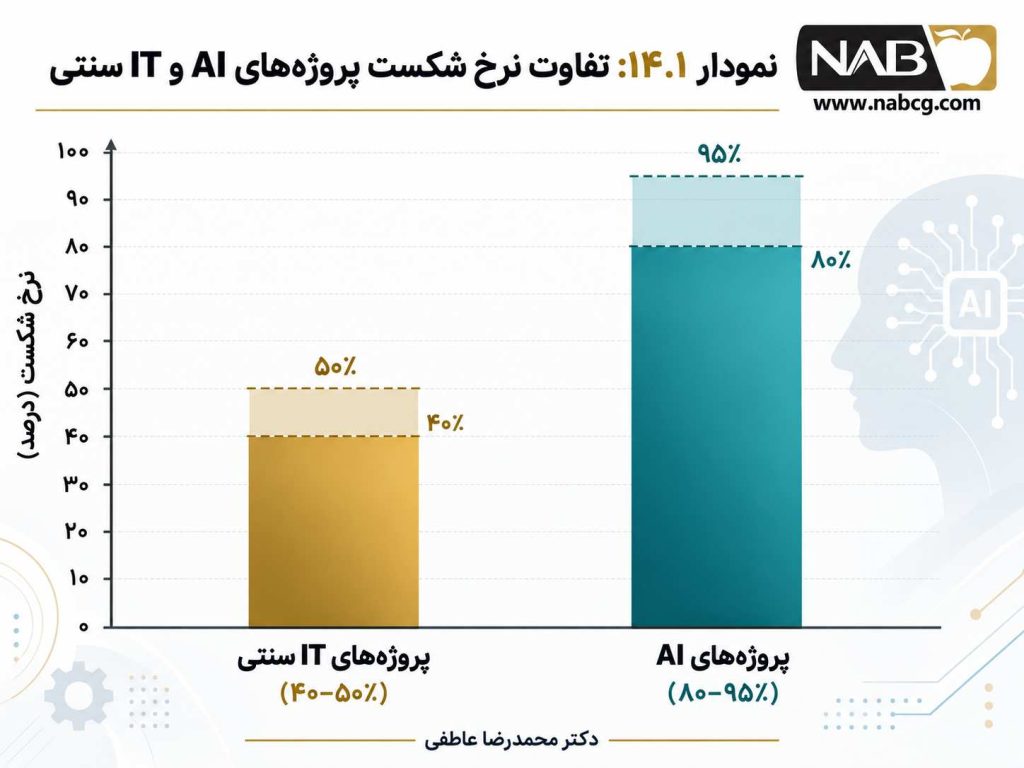

این نمودار، شکاف نرخ شکست را نشان می‌دهد. در حالی که پروژه‌های IT سنتی نرخ شکست ۴۰-۵۰ درصد دارند، پروژه‌های AI با نرخ ۸۰-۹۵ درصد شکست مواجه هستند. این شکاف، نیاز به یک رویکرد مدیریتی متفاوت را تأیید می‌کند.

۱۴.۲. متدولوژی CPMAI: شش مرحله پروژه AI

۱۴.۲.۱. CPMAI چیست و چرا مهم است؟

این CPMAI (Cognitive Project Management in AI)  متدولوژی‌ای است که توسط مؤسسه مدیریت پروژه (PMI) توسعه یافته و بر پایه چارچوب CRISP-DM بنا شده است. اما شکاف‌های آن را برای مدیریت پروژه‌های AI در سطح سازمانی پر می‌کند. CPMAI مدیریت پروژه، هم‌راستایی کسب‌وکار و اخلاق AI را به فرایند مدل‌سازی اضافه می‌کند.

نکته کلیدی: CPMAI یک رویکرد آبشاری نیست. مراحل شش‌گانه تکراری هستند و تیم‌ها می‌توانند بین آن‌ها حرکت رفت‌وبرگشتی داشته باشند. این انعطاف، CPMAI  را برای ماهیت غیرخطی پروژه‌های AI مناسب می‌کند.

جدول ۱۴.۲: مقایسه CRISP-DM و CPMAI

ویژگیCRISP-DMCPMAI
تمرکزداده‌کاویمدیریت پروژه AI
مراحل۶ مرحله۶ مرحله + مدیریت پروژه
هم‌راستایی کسب‌وکارمحدودهسته اصلی
اخلاق AIغایبحاضر
حکمرانیغایبحاضر
نظارت انسانغایبدر هسته چارچوب
مناسب برایداده‌کاوانمدیران پروژه و مدیران ارشد

CPMAI  توسط PMI در ژوئن ۲۰۲۶ به‌عنوان بخشی از استاندارد جهانی AI برای مدیریت پروژه معرفی شد. این استاندارد، هشت اصل راهنما، پنج حوزه عملکرد، و یک چارچوب چرخه حیات کامل برای طراحی، استقرار و نظارت بر پروژه‌های AI ارائه می‌دهد.

۱۴.۲.۲. شش مرحله CPMAI و نقش مدیر

مرحله ۱: درک کسب‌وکار (Business Understanding)

هدف: تعریف مسئله، شفاف‌سازی اهداف، و تعیین اینکه آیا AI راه‌حل مناسب است.

خروجی کلیدی: بیانیه دامنه پروژه و Business Case.

نقش مدیر:

اقدامتوضیح
تعریف مسئله کسب‌وکار“دقیقاً چه تصمیمی را می‌خواهیم بهبود دهیم؟” نه “چه فناوری‌ای می‌خواهیم پیاده کنیم؟”
تعیین معیار موفقیتKPIهای قابل اندازه‌گیری: کاهش هزینه، افزایش سرعت، بهبود کیفیت تصمیم
ارزیابی اینکه AI راه‌حل درست است یا خیرگاهی یک قاعده ساده کسب‌وکار کافی است. AI نباید برای هر مسئله‌ای استفاده شود
محاسبه ROI اولیهتخمین ارزش و هزینه، و ارائه به تیم مدیریتی

تله رایج: بسیاری از تیم‌ها مرحله درک کسب‌وکار را سریع رد می‌کنند تا “کار فنی را شروع کنند”. نتیجه: پروژه‌ای که فناوری پیشرفته دارد اما ارزش کسب‌وکار ندارد. به‌عنوان مثال، یک شرکت تولیدی ایرانی را در نظر بگیرید که یک سیستم AI برای پیش‌بینی فروش پیاده‌سازی کرد. تیم فنی ماه‌ها روی مدل کار کرد، اما هیچ‌کس نپرسید که “این پیش‌بینی چگونه به تصمیم‌گیری مدیران فروش کمک می‌کند؟” نتیجه: مدلی با دقت ۹۵ درصد که هیچ‌کس از آن استفاده نکرد.

معیار عبور از مرحله: آیا می‌توانید در یک جمله بگویید “این پروژه چه تصمیمی را بهبود می‌دهد و چگونه موفقیت آن را اندازه می‌گیریم؟” اگر پاسخ روشن نیست، به مرحله قبل بازگردید.

مرحله ۲: درک داده (Data Understanding)

هدف: کاوش در چشم‌انداز داده. چه داده‌ای وجود دارد؟ آیا قابل دسترسی است؟ آیا بازتاب‌دهنده زمینه واقعی مسئله است؟

خروجی کلیدی: نقشه منابع داده و ارزیابی دسترسی‌پذیری.

نقش مدیر:

اقدامتوضیح
ارزیابی داده موجودچه داده‌ای داریم؟ چه داده‌ای نداریم؟ چه داده‌ای باید جمع‌آوری شود؟
بررسی کیفیت دادهداده‌های ناقص، داده‌های متناقض، داده‌های قدیمی
ارزیابی حاکمیت دادهچه کسی مالک داده است؟ چه محدودیت‌های قانونی وجود دارد؟
تعیین شکاف دادهچه داده‌ای کم است و چگونه می‌توان آن را جمع‌آوری کرد؟

تله رایج: تیم فنی می‌گوید “داده کافی داریم” اما در واقع داده کافی نیست یا کیفیت کافی ندارد. یک تجربه رایج در پروژه‌های AI: “تیم‌ها در میانه پروژه کشف می‌کنند که مسئله AI در واقع یک مسئله کیفیت داده ضعیف است”. در ایران، این چالش به‌دلیل پراکندگی داده‌ها در سیستم‌های مختلف (ERP، CRM، Excel) و نبود یکپارچگی داده، حادتر است.

معیار عبور از مرحله: آیا می‌توانید با اطمینان بگویید “داده لازم برای حل این مسئله وجود دارد، در دسترس است، و کیفیت کافی دارد؟” اگر پاسخ منفی است، پروژه باید متوقف یا تغییر مسیر دهد.

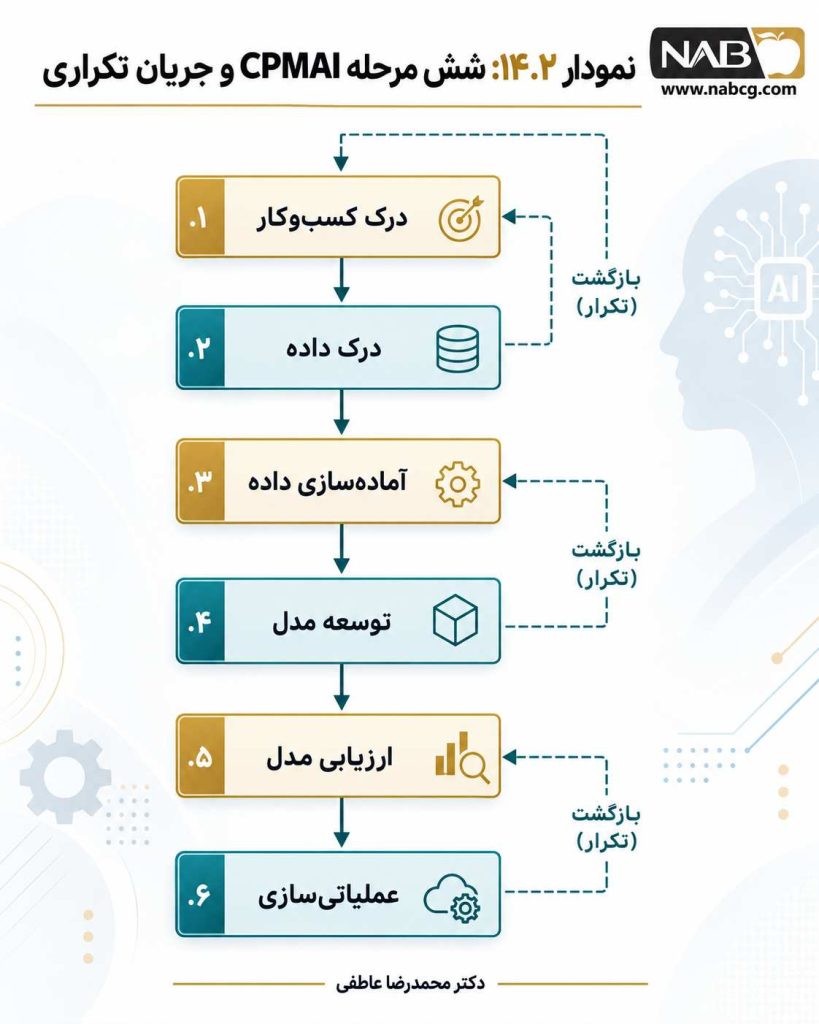

این نمودار، ماهیت تکراری CPMAI را نشان می‌دهد. برخلاف مدل‌های آبشاری، در CPMAI تیم‌ها می‌توانند بین مراحل حرکت کنند. این انعطاف، کلید موفقیت در پروژه‌های AI است.

جدول ۱۴.۳: خلاصه شش مرحله CPMAI و معیارهای عبور

مرحلههدفخروجی کلیدیمعیار عبورتله رایج
۱. درک کسب‌وکارتعریف مسئله و اهدافBusiness Caseآیا مسئله و KPI روشن است؟رد سریع مرحله
۲. درک دادهکاوش در داده‌های موجودنقشه دادهآیا داده کافی و باکیفیت است؟فرض “داده کافی داریم”
۳. آماده‌سازی دادهپاک‌سازی و برچسب‌گذاریداده آمادهآیا معیارهای کیفیت عبور کرده؟دست‌کم گرفتن زمان
۴. توسعه مدلانتخاب و آموزش مدلمدل آموزش‌دیدهآیا به معیارهای عملکرد رسیده؟بیش‌مهندسی
۵. ارزیابی مدلارزیابی فنی و کسب‌وکارگزارش ارزیابیآیا از معیارهای کسب‌وکار عبور کرده؟نادیده گرفتن کسب‌وکار
۶. عملیاتی‌سازیاستقرار و پایشبرنامه استقرارآیا کاربران از مدل استفاده می‌کنند؟استقرار بدون آمادگی

این جدول، خلاصه‌ای از شش مرحله و معیارهای عبور آن‌ها را ارائه می‌دهد. هر معیار عبور، یک نقطه بازبینی برای مدیر است. اگر پروژه از این معیارها عبور نکند، باید متوقف یا تغییر مسیر دهد.

تحلیل عمیق‌تر: چرا دو مرحله اول بیشترین تأثیر را دارند؟

داده‌های ۵۲ پروژه AI سازمانی که در این فصل تحلیل شده‌اند، نشان می‌دهد که ۷۰ درصد شکست‌ها ریشه در دو مرحله اول دارند: درک کسب‌وکار و درک داده. اگر این دو مرحله به‌درستی انجام شوند، بقیه مسیر بسیار هموارتر خواهد بود. اگر نادیده گرفته شوند، پروژه در مراحل بعدی شکست می‌خورد.

این یافته با داده‌های McKinsey (2025) هم‌راستا است که نشان می‌دهد سازمان‌هایی که در مرحله درک کسب‌وکار، معیارهای موفقیت روشن تعریف می‌کنند، ۲.۵ برابر بیشتر احتمال دارد که پروژه AI آن‌ها موفق شود. همچنین، سازمان‌هایی که قبل از شروع پروژه، ممیزی کیفیت داده انجام می‌دهند، ۳ برابر کمتر احتمال دارد که در میانه پروژه با توقف مواجه شوند.

نکته انتقادی: با این حال، نباید دو مرحله اول را به‌عنوان یک “مجوز عبور قطعی” تلقی کرد. حتی با انجام درست این دو مرحله، پروژه AI می‌تواند به‌دلیل عوامل خارجی — تغییرات بازار، تغییرات قانونی، یا ظهور فناوری‌های جدید — شکست بخورد. CPMAI یک چارچوب کاهش ریسک است، نه یک تضمین موفقیت.

جمع‌بندی بخش 14.2

CPMAI یک متدولوژی شش‌مرحله‌ای است که برای مدیریت پروژه‌های AI طراحی شده است. این متدولوژی بر پایه CRISP-DM بنا شده اما مدیریت پروژه، هم‌راستایی کسب‌وکار و اخلاق AI را به آن اضافه می‌کند. مراحل شش‌گانه تکراری هستند و تیم‌ها می‌توانند بین آن‌ها حرکت کنند. دو مرحله اول — درک کسب‌وکار و درک داده — بیشترین تأثیر را بر موفقیت پروژه دارند.

در بخش بعدی، هفت الگوی شکست رایج را بررسی می‌کنیم که ۸۰ درصد پروژه‌های AI را نابود می‌کند. این الگوها، هشدارهای عملی برای مدیرانی هستند که می‌خواهند از تله‌های شناخته‌شده اجتناب کنند.

۱۴.۳. هفت الگوی شکست رایج و چگونه از آن‌ها جلوگیری کنیم؟

بر اساس تحلیل ۵۲ پروژه AI سازمانی و داده‌های صنعتی، هفت الگوی شکست اصلی وجود دارد. این الگوها در صنایع مختلف — از تولید و بانکداری تا خرده‌فروشی و بهداشت — قابل مشاهده هستند. در این بخش، هر الگو را با یک مثال واقعی، تحلیل ریشه‌ای، و راه‌حل عملی بررسی می‌کنیم.

الگوی اول: عدم تطابق انتظارات زمانی

مشکل: فروشندگان AI وعده بازگشت سرمایه ۶-۱۲ ماهه می‌دهند. واقعیت تجربی برای اکثر موارد استفاده ۱۸-۳۶ ماه است، با یک دره سرمایه‌گذاری اجباری در میانه راه.

نمونه واقعی: یک شرکت لجستیک اروپایی پروژه AI با پیش‌بینی صرفه‌جویی ۱۴ میلیون یورویی اعلام کرد. CFO بودجه ۲.۳ میلیون یورو برای ۱۸ ماه تصویب کرد. تا ماه ۱۹، ۳.۸ میلیون یورو هزینه شده بود و صرفه‌جویی مستند صفر. مدیر پروژه استعفا داد. هیئت مدیره کل استراتژی AI را زیر سؤال برد. مشکل فناوری نبود — مشکل زمان‌بندی بود.

تحلیل ریشه‌ای: این الگو از یک سوءتفاهم بنیادین درباره ماهیت ROI در AI ناشی می‌شود. برخلاف پروژه‌های نرم‌افزاری سنتی که ROI  خطی دارند، ROI  در AI یک منحنی J است: در ماه‌های اول، هزینه‌ها بیشتر از منافع است. دره سرمایه‌گذاری (Investment Trough) دوره‌ای است که سازمان هزینه می‌کند اما هنوز بازگشتی دریافت نمی‌کند. این دره در پروژه‌های AI معمولاً بین ماه ۶ تا ۱۸ رخ می‌دهد.

راه‌حل:

اقدامتوضیح
ارزیابی بلوغ دادهقبل از تصویب بودجه، سطح بلوغ داده سازمان را ارزیابی کنید
محاسبه ROI واقع‌بینانهبر اساس داده‌های صنعتی، نه وعده‌های فروشنده
تعریف نقاط بازبینیدر ماه ۶، ۱۲، ۱۸ ارزیابی کنید آیا پروژه در مسیر درست است
آموزش هیئت مدیرهمدیران ارشد باید بدانند که ROI AI یک منحنی J دارد، نه یک خط صعودی

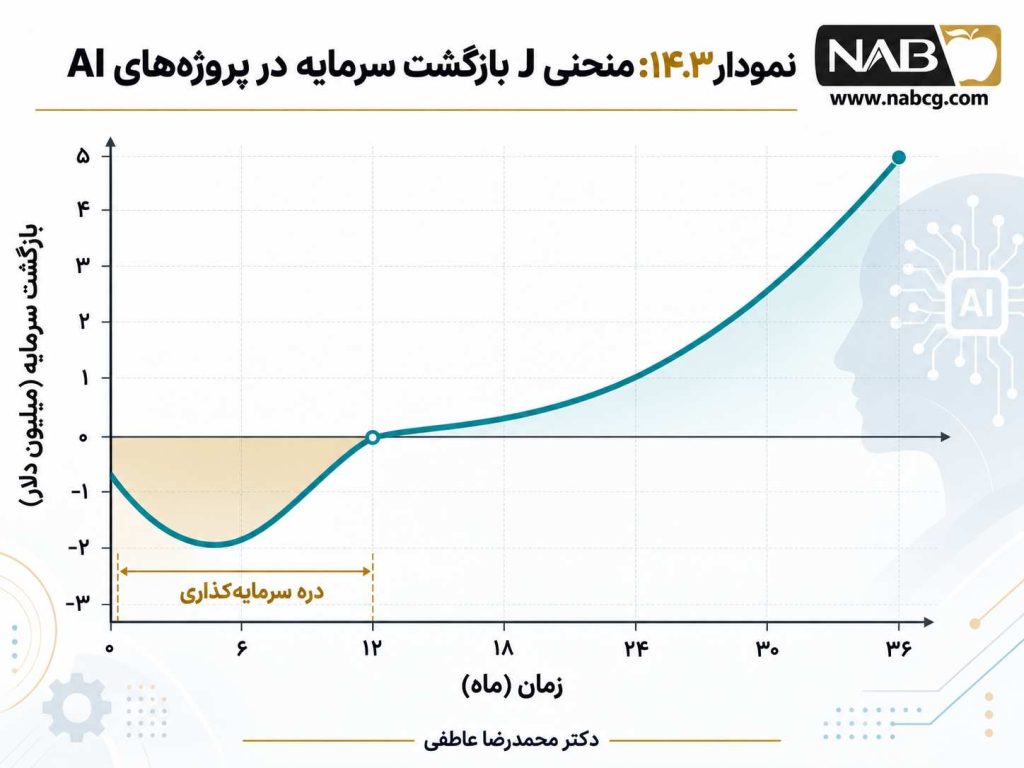

همان‌طور که نمودار نشان می‌دهد، در ماه‌های ۶ تا ۱۸، سازمان در دره سرمایه‌گذاری قرار دارد. مدیرانی که این دره را درک نمی‌کنند، ممکن است در ماه ۱۲ پروژه را متوقف کنند — دقیقاً زمانی که پروژه در آستانه بازگشت است.

الگوی دوم: کم‌بودجه‌سازی یکپارچگی

مشکل: ۴۰-۶۰ درصد هزینه واقعی پروژه AI صرف یکپارچگی با سیستم‌های موجود می‌شود — کاری که در بودجه اولیه نادیده گرفته می‌شود.

نمونه واقعی: یک بانک ایرانی یک سیستم AI برای تشخیص تقلب پیاده‌سازی کرد. بودجه اولیه ۵ میلیارد تومان تصویب شد. اما تا پایان پروژه، ۳.۲ میلیارد تومان اضافی صرف یکپارچگی با سیستم‌های Core Banking، اصلاح APIها، و آموزش تیم فناوری اطلاعات شد. مجموع هزینه: ۸.۲ میلیارد تومان — ۶۴ درصد بیشتر از بودجه اولیه.

تحلیل ریشه‌ای: ریشه این الگو در یک تصور غلط رایج است: مدیران فکر می‌کنند AI یک “ماژول” است که می‌توان آن را به سیستم موجود “اضافه” کرد. در واقعیت، AI یک لایه تصمیم‌گیری است که باید در گردش‌کارهای موجود جاسازی شود. این جاسازی، نیازمند تغییر در فرایندها، APIها، و حتی ساختار سازمانی است.

راه‌حل: در  Business Case، هزینه یکپارچگی را به‌عنوان یک ردیف مستقل لحاظ کنید. حداقل ۴۰ درصد بودجه را برای یکپارچگی، مدیریت تغییر و اصلاح داده در نظر بگیرید. این عدد بر اساس تحلیل ۵۲ پروژه AI سازمانی به دست آمده است.

جدول ۱۴.۴: توزیع واقع‌بینانه هزینه‌های پروژه AI

ردیف هزینهدرصد بودجهتوضیح
توسعه مدل۲۰-۲۵٪آموزش، تنظیم، ارزیابی
آماده‌سازی داده۲۵-۳۰٪پاک‌سازی، برچسب‌گذاری، یکپارچگی داده
یکپارچگی با سیستم‌ها۲۰-۲۵٪APIها، گردش‌کار، زیرساخت
مدیریت تغییر۱۰-۱۵٪آموزش، ارتباطات، پذیرش
پایش و نگهداری۱۰-۱۵٪پایش، بازآموزی، بهبود مستمر

این جدول، توزیع واقع‌بینانه هزینه‌ها را نشان می‌دهد. توجه کنید که توسعه مدل — که اغلب بیشترین توجه را دریافت می‌کند — تنها ۲۰-۲۵ درصد بودجه را به خود اختصاص می‌دهد.

الگوی سوم: نادیده گرفتن کیفیت داده

مشکل: تیم‌ها فرض می‌کنند داده “به اندازه کافی خوب” است. در واقعیت، کیفیت داده ضعیف عامل شماره یک شکست پروژه‌های AI است.

نمونه واقعی: یک شرکت خرده‌فروشی ایرانی یک سیستم AI برای پیش‌بینی تقاضا پیاده‌سازی کرد. تیم فنی اعلام کرد “داده کافی داریم” — ۵ سال داده فروش. اما در میانه پروژه مشخص شد که ۳۰ درصد داده‌ها تکراری، ۲۰ درصد ناقص، و ۱۵ درصد متناقض هستند. مدل نتوانست به دقت مورد انتظار برسد. پروژه ۸ ماه به تأخیر افتاد و ۴۰ درصد بیشتر هزینه داشت.

تحلیل ریشه‌ای: کیفیت داده یک مفهوم چندبُعدی است: کامل بودن، دقت، سازگاری، به‌موقع بودن، و مرتبط بودن. تیم‌های فنی اغلب فقط “کامل بودن” را بررسی می‌کنند و بقیه ابعاد را نادیده می‌گیرند. یک داده می‌تواند کامل باشد اما نادرست، یا دقیق باشد اما قدیمی.

راه‌حل:

اقدامتوضیح
ممیزی داده قبل از شروعقبل از تصویب پروژه، کیفیت داده موجود را ارزیابی کنید
تعریف معیار کیفیتچه سطحی از کامل بودن، دقت و سازگاری داده کافی است؟
بودجه برای اصلاح دادهاگر داده نیاز به پاک‌سازی دارد، هزینه آن را در بودجه لحاظ کنید
آماده بودن برای توقفاگر داده کیفیت کافی ندارد، پروژه را متوقف یا تغییر مسیر دهید

نکته انتقادی: در برخی موارد، توقف پروژه به‌دلیل کیفیت داده، تصمیم درستی است. اما این تصمیم باید زود گرفته شود — نه بعد از صرف میلیون‌ها تومان. ممیزی داده در مرحله ۲ CPMAI، دقیقاً برای همین منظور طراحی شده است.

الگوی چهارم: بیش‌مهندسی فنی

مشکل: تیم فنی از مدل‌های پیچیده‌تر از حد لازم استفاده می‌کند. یادگیری عمیق برای مسئله‌ای که با رگرسیون حل می‌شود. معماری‌های پیچیده برای داده‌های ساده.

نمونه واقعی: فورد ۹۰۰ دوربین AI نصب کرد تا کنترل کیفیت را خودکار کند. اما سیستم نتوانست با قضاوت مهندسان باتجربه رقابت کند. مشکل: بیش‌مهندسی و کم‌توجهی به زمینه انسانی. فورد از یک سیستم بینایی کامپیوتری پیچیده استفاده کرد در حالی که بخش عمده‌ای از بازرسی‌های کیفیت با قواعد ساده قابل انجام بود.

تحلیل ریشه‌ای: این الگو از یک فرهنگ مهندسی ناشی می‌شود که پیچیدگی را با کیفیت اشتباه می‌گیرد. در پروژه‌های AI، ساده‌ترین مدلی که مسئله را حل کند، بهترین مدل است. یک مدل جنگل تصادفی با دقت ۹۲ درصد که در ۲ ساعت آموزش می‌بیند، بهتر از یک شبکه عصبی عمیق با دقت ۹۳ درصد است که ۲ هفته آموزش می‌بیند و به ۱۰ برابر منابع محاسباتی نیاز دارد.

راه‌حل: همیشه از ساده‌ترین راه‌حل ممکن شروع کنید. اگر یک قاعده ساده کسب‌وکار مسئله را حل می‌کند، از AI استفاده نکنید. پس اگر رگرسیون کافی است، از یادگیری عمیق استفاده نکنید. اگر یک مدل آماده (Off-the-Shelf) کافی است، از صفر نسازید.

جدول ۱۴.۵: سلسله‌مراتب سادگی در مدل‌های AI

سطحنوع راه‌حلمثالچه زمانی استفاده کنیم؟
۱قاعده کسب‌وکاراگر موجودی < ۱۰، سفارش بدهمسئله ساده و قطعی
۲مدل آماری سادهرگرسیون خطیرابطه خطی بین متغیرها
۳مدل یادگیری ماشینجنگل تصادفی، XGBoostداده جدولی، روابط غیرخطی
۴یادگیری عمیقCNN، RNN، Transformerداده تصویری، متنی، صوتی
۵مدل‌های بنیادینGPT، BERTوظایف زبانی پیچیده

این جدول، سلسله‌مراتب سادگی را نشان می‌دهد. قاعده طلایی: هر چه ساده‌تر، بهتر — تا زمانی که مسئله را حل کند.

الگوی پنجم: نادیده گرفتن انسان

مشکل: تصور اینکه AI جایگزین انسان می‌شود، نه تقویت انسان. فورد ۳۵۰ مهندس را اخراج کرد و سپس مجبور شد آن‌ها را دوباره استخدام کند.

نمونه واقعی: یک شرکت بیمه ایرانی یک سیستم AI برای ارزیابی خسارت پیاده‌سازی کرد. هدف: حذف ۲۰۰ کارشناس ارزیابی خسارت. اما پس از استقرار، مشتریان از کاهش کیفیت خدمات شکایت کردند. سیستم AI نمی‌توانست موارد پیچیده را به‌درستی ارزیابی کند. شرکت مجبور شد ۱۵۰ کارشناس را دوباره استخدام کند — با حقوق بالاتر و قراردادهای جدید.

تحلیل ریشه‌ای: این الگو از یک خطای شناختی ناشی می‌شود: تصور اینکه AI می‌تواند به‌طور کامل جایگزین قضاوت انسانی شود. در واقعیت، AI در وظایف تکراری و ساختاریافته قوی است، اما در موارد پیچیده، جدید، و نیازمند قضاوت زمینه‌ای ضعیف است. ترکیب AI و انسان — نه جایگزینی — بهترین نتیجه را می‌دهد.

راه‌حل: AI را به‌عنوان تقویت‌کننده انسان طراحی کنید، نه جایگزین. نقاط تأیید انسانی را در گردش‌کار تعریف کنید. کارکنان را در طراحی و پیاده‌سازی مشارکت دهید. به‌جای پرسش “چه کسی را اخراج کنیم؟”، بپرسید “چگونه کارکنان را توانمند کنیم؟”.

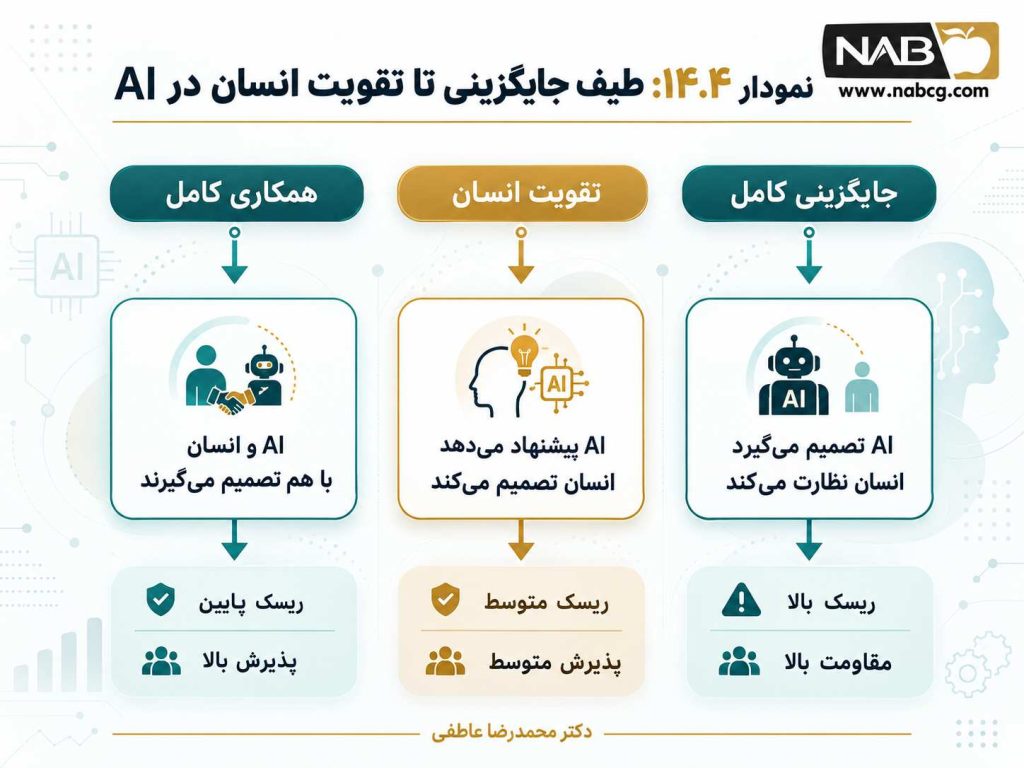

این نمودار، طیف جایگزینی تا تقویت را نشان می‌دهد. تحقیقات نشان می‌دهد که سازمان‌هایی که در سمت راست طیف قرار می‌گیرند، ۲ برابر بیشتر احتمال موفقیت در پروژه‌های AI دارند.

الگوی ششم: نبود حکمرانی

مشکل: پروژه‌های AI بدون چارچوب حکمرانی اجرا می‌شوند. چه کسی مسئول تصمیم AI است؟ یا چه محدودیت‌هایی اعمال می‌شود؟ چه زمانی AI باید متوقف شود؟

نمونه واقعی: یک شرکت فناوری ایرانی یک سیستم AI برای استخدام پیاده‌سازی کرد. سیستم رزومه‌ها را غربال می‌کرد. پس از شش ماه، مشخص شد که سیستم به‌طور سیستماتیک زنان را برای موقعیت‌های فنی رد می‌کند — زیرا داده‌های تاریخی استخدام، سوگیری جنسیتی داشتند. شرکت با شکایت حقوقی و بحران رسانه‌ای مواجه شد.

تحلیل ریشه‌ای: حکمرانی AI فقط یک الزام قانونی نیست — یک ضرورت استراتژیک است. بدون چارچوب حکمرانی، سازمان در معرض ریسک‌های حقوقی، اعتباری، و مالی قرار می‌گیرد. حکمرانی AI شامل پنج حوزه است: شفافیت، پاسخگویی، انصاف، حریم خصوصی، و امنیت.

راه‌حل: استاندارد جهانی PMI (ژوئن ۲۰۲۶) هشت اصل راهنما برای حکمرانی AI ارائه می‌دهد: ارزش استراتژیک، مدیریت ریسک، حکمرانی و انطباق، افراد و فرهنگ، اخلاق و مسئولیت حرفه‌ای، مشارکت ذی‌نفعان، بهینه‌سازی و نوآوری، و کیفیت داده. این اصول در بخش ۱۴.۷ به‌طور کامل تشریح می‌شوند.

الگوی هفتم: نبود حلقه بازخورد

مشکل: مدل AI مستقر می‌شود و رها می‌شود. بدون پایش، بدون بازآموزی، بدون بهبود. مدل به تدریج دقت خود را از دست می‌دهد زیرا داده‌ها و روابط متغیرها تغییر می‌کنند.

نمونه واقعی: یک فروشگاه آنلاین ایرانی یک سیستم AI برای توصیه محصول پیاده‌سازی کرد. در ماه اول، نرخ کلیک ۱۵ درصد بود. پس از شش ماه، نرخ کلیک به ۴ درصد کاهش یافت. دلیل: الگوهای خرید مشتریان تغییر کرده بود (به‌دلیل تورم و تغییر سبد خرید)، اما مدل بازآموزی نشده بود.

تحلیل ریشه‌ای: این الگو از یک تصور ایستا از AI ناشی می‌شود: تصور اینکه مدل پس از استقرار، عملکرد خود را حفظ می‌کند. در واقعیت، AI یک موجود زنده است که باید دائماً یاد بگیرد. پدیده رانش داده (Data Drift) و رانش مفهوم (Concept Drift) باعث می‌شود که مدل به تدریج دقت خود را از دست بدهد.

راه‌حل: حلقه بازخورد مستمر طراحی کنید: مدل تصمیم می‌گیرد ← نتیجه مشاهده می‌شود ← داده جدید جمع‌آوری می‌شود ← مدل بازآموزی می‌شود. این چرخه یادگیری کلید ارزش بلندمدت AI است.

جدول ۱۴.۶: خلاصه هفت الگوی شکست و راه‌حل‌ها

الگوعلامت هشدارراه‌حل کلیدیمسئول
۱. عدم تطابق زمانیانتظار ROI ۶-۱۲ ماههمنحنی J را در انتظارات لحاظ کنیدCFO
۲. کم‌بودجه‌سازی یکپارچگیبودجه یکپارچگی صفر۴۰٪ بودجه برای یکپارچگیمدیر پروژه
۳. نادیده گرفتن کیفیت داده“داده کافی داریم”ممیزی داده قبل از شروعمدیر داده
۴. بیش‌مهندسی فنیاستفاده از یادگیری عمیق برای داده جدولیاز ساده‌ترین راه‌حل شروع کنیدCTO
۵. نادیده گرفتن انسانهدف: جایگزینی کارکنانAI به‌عنوان تقویت‌کننده طراحی کنیدCHRO
۶. نبود حکمرانی“چه کسی مسئول است؟”چارچوب حکمرانی از ابتداهیئت مدیره
۷. نبود حلقه بازخوردمدل پس از استقرار رها می‌شودحلقه بازخورد مستمر طراحی کنیدمدیر عملیات

این جدول، خلاصه‌ای از هفت الگو و راه‌حل‌های آن‌ها را ارائه می‌دهد. هر الگو، یک علامت هشدار و یک مسئول مشخص دارد. مدیران می‌توانند از این جدول به‌عنوان یک چک‌لیست برای ارزیابی پروژه‌های AI خود استفاده کنند.

تحلیل عمیق‌تر: چرا این هفت الگو تکرار می‌شوند؟

بررسی ۵۲ پروژه نشان می‌دهد که این هفت الگو تصادفی نیستند — آن‌ها ریشه در سه شکاف ساختاری دارند:

۱. شکاف دانش: مدیران ارشد اغلب درک دقیقی از ماهیت AI ندارند. آن‌ها AI را به‌عنوان یک “ابزار فناوری” می‌بینند، نه به‌عنوان یک “سیستم اجتماعی-فنی”.
۲. شکاف انگیزه: فروشندگان AI انگیزه دارند که ROI را بیش‌برآورد کنند. تیم‌های فنی انگیزه دارند که از پیچیده‌ترین مدل‌ها استفاده کنند. هیچ‌کس انگیزه‌ای برای گفتن “این پروژه توجیه ندارد” ندارد.
۳. شکاف ساختار: بسیاری از سازمان‌ها ساختار حکمرانی AI ندارند. تصمیمات AI در سیلوها گرفته می‌شوند، بدون هماهنگی بین واحدها.

رفع این سه شکاف، نیازمند یک رویکرد سیستمی است — نه فقط ابزارهای فنی. CPMAI، Business Case، داشبورد ارزیابی، و حکمرانی PMI — همه این ابزارها برای پر کردن این شکاف‌ها طراحی شده‌اند.

جمع‌بندی بخش ۱۴.۳

هفت الگوی شکست رایج، ۸۰ درصد پروژه‌های AI را نابود می‌کنند. این الگوها — از عدم تطابق زمانی تا نبود حلقه بازخورد — ریشه در سه شکاف ساختاری دارند: شکاف دانش، شکاف انگیزه، و شکاف ساختار. مدیرانی که این الگوها را می‌شناسند، می‌توانند از آن‌ها اجتناب کنند. در بخش بعدی، ابزارهای عملی — Business Case، داشبورد ارزیابی، و حکمرانی — را ارائه می‌دهیم که به مدیران کمک می‌کند این الگوها را شناسایی و رفع کنند.

۱۴.۴. کارگاه عملی: نوشتن یک Business Case برای پروژه AI

۱۴.۴.۱. قالب Business Case

یک Business Case مؤثر برای پروژه AI باید سه بخش داشته باشد: خلاصه اجرایی، تحلیل مالی، و تحلیل ریسک. این قالب بر اساس تحلیل ۵۲ پروژه AI سازمانی طراحی شده است.

بخش اول: خلاصه اجرایی (۱ صفحه)

عنصرمحتوا
مسئله کسب‌وکارچه تصمیمی ضعیف است؟ چه فرایندی کند است؟ چه هزینه‌ای قابل کاهش است؟
راه‌حل پیشنهادیچه نوع AI؟ چه سطح خودمختاری؟
ارزش مورد انتظارصرفه‌جویی سالانه، افزایش درآمد، بهبود کیفیت
سرمایه‌گذاری مورد نیازبودجه اولیه، بودجه عملیاتی سالانه
زمان‌بندی بازگشتبر اساس منحنی J، نه وعده فروشنده
ریسک‌های کلیدیکیفیت داده، مقاومت سازمانی، پیچیدگی یکپارچگی

در بخش دوم: تحلیل مالی (۲-۳ صفحه)

ردیفسال ۱سال ۲سال ۳
هزینه‌ها
لایسنس/اشتراکXXX
پرسنل (تیم AI)XXX
زیرساختXXX
یکپارچگیXX—
مدیریت تغییرXX—
اصلاح دادهX——
جمع هزینه‌هاXXX
منافع
صرفه‌جویی زمانXXX
کاهش خطاXXX
افزایش درآمد—XX
جمع منافعXXX
جریان نقدی خالص(X)XX
NPVX

بخش سوم: تحلیل ریسک (۱-۲ صفحه)

ریسکاحتمالتأثیراقدام کاهشی
کیفیت داده ناکافیمتوسطبالاممیزی داده قبل از شروع
مقاومت کاربرانبالامتوسطمشارکت کاربران از ابتدا
پیچیدگی یکپارچگیبالابالابودجه ۴۰٪ برای یکپارچگی
عدم دستیابی به دقتمتوسطبالامعیار توقف از پیش تعریف‌شده

۱۴.۴.۲. فرمول محاسبه ROI

ROI=منافع کل−هزینه کلهزینه کل×100 \text{ROI} = \frac{\text{منافع کل} – \text{هزینه کل}}{\text{هزینه کل}} \times 100
NPV=∑Nجریان نقدی سال N(1+نرخ تنزیل)N−سرمایه‌گذاری اولیه \text{NPV} = \sum_{N} \frac{\text{جریان نقدی سال } N}{(1+\text{نرخ تنزیل})^N} – \text{سرمایه‌گذاری اولیه}

نکته کلیدی: از نرخ تنزیل واقع‌بینانه استفاده کنید (معمولاً ۱۰-۱۵٪ برای پروژه‌های فناوری). و دوره ارزیابی حداقل ۳ ساله در نظر بگیرید، نه ۱۲ ماهه.

مثال عملی: محاسبه NPV برای یک پروژه AI

فرض کنید یک شرکت تولیدی می‌خواهد یک سیستم AI برای پیش‌بینی خرابی ماشین‌آلات پیاده‌سازی کند. هزینه‌ها و منافع به شرح زیر است:

ردیفسال ۱سال ۲سال ۳
هزینه‌ها۲,۰۰۰۸۰۰۸۰۰
منافع۵۰۰۲,۵۰۰۴,۰۰۰
جریان نقدی خالص(۱,۵۰۰)۱,۷۰۰۳,۲۰۰
NPV (نرخ ۱۲٪)(۱,۳۳۹)۱,۳۵۵۲,۲۷۷
NPVکل=(۱,۳۳۹)+۱,۳۵۵+۲,۲۷۷=۲,۲۹۳ میلیون تومان \text{NPV}_{\text{کل}} = (\text{۱,۳۳۹}) + \text{۱,۳۵۵} + \text{۲,۲۷۷} = \text{۲,۲۹۳}\ \text{میلیون تومان}

تحلیل: NPV  مثبت است، اما توجه کنید که در سال ۱، جریان نقدی منفی است. این الگوی منحنی J است. اگر مدیر فقط به سال ۱ نگاه کند، ممکن است پروژه را متوقف کند — در حالی که NPV سه‌ساله مثبت است.

نکته انتقادی: NPV  یک ابزار قدرتمند است، اما محدودیت‌هایی دارد. NPV  نمی‌تواند ارزش‌های غیرمالی — مانند بهبود رضایت مشتری، افزایش اعتماد برند، یا یادگیری سازمانی — را اندازه‌گیری کند. مدیران باید NPV را به‌عنوان یک ورودی در تصمیم‌گیری ببینند، نه به‌عنوان تنها معیار.

۱۴.۵. داشبورد ارزیابی پروژه AI: ابزار یک‌صفحه‌ای مدیر

۱۴.۵.۱. شش بُعد ارزیابی

یک مدیر ارشد نمی‌تواند در تمام جزئیات فنی پروژه AI غرق شود. او به یک ابزار یک‌صفحه‌ای نیاز دارد که وضعیت پروژه را در شش بُعد کلیدی نشان دهد.

بُعدسؤال کلیدیمعیار
۱. هم‌راستایی استراتژیکآیا پروژه با استراتژی کلی سازمان هم‌راستا است؟بالا / متوسط / پایین
۲. آمادگی دادهآیا داده کافی با کیفیت کافی در دسترس است؟بالا / متوسط / پایین
۳. آمادگی سازمانیآیا کاربران آماده پذیرش هستند؟ آیا مدیریت تغییر برنامه‌ریزی شده؟بالا / متوسط / پایین
۴. امکان‌پذیری فنیآیا فناوری موجود مسئله را حل می‌کند؟بالا / متوسط / پایین
۵. بازگشت سرمایهآیا NPV مثبت است؟ زمان بازگشت چقدر است؟مثبت / منفی
۶. ریسک حکمرانیآیا چارچوب حکمرانی تعریف شده است؟بالا / متوسط / پایین

۱۴.۵.۲. ماتریس تصمیم: ادامه، توقف یا تعدیل

وضعیتتصمیم پیشنهادی
همه شش بُعد “بالا/مثبت”ادامه دهید
۴-۵ بُعد “بالا/مثبت”، ۱-۲ بُعد “متوسط”ادامه با نظارت
۳ بُعد “بالا/مثبت”، ۳ بُعد “پایین/منفی”تعدیل کنید
۴+ بُعد “پایین/منفی”متوقف کنید

مثال عملی: یک شرکت داروسازی ایرانی پروژه AI برای کشف دارو را ارزیابی می‌کند:

  • هم‌راستایی استراتژیک: بالا
  • آمادگی داده: پایین (داده‌های آزمایشگاهی پراکنده)
  • آمادگی سازمانی: متوسط
  • امکان‌پذیری فنی: بالا
  • بازگشت سرمایه: مثبت (NPV سه‌ساله)
  • ریسک حکمرانی: پایین

تصمیم: ۴ بُعد بالا/مثبت، ۱ بُعد متوسط، ۱ بُعد پایین. تصمیم: ادامه با نظارت — با تمرکز ویژه بر بهبود آمادگی داده.

۱۴.۵.۳. نقاط بازبینی: چه زمانی ارزیابی کنیم؟

نقطه بازبینیچه چیزی را ارزیابی کنیم؟تصمیم
پایان مرحله ۱ (درک کسب‌وکار)آیا مسئله روشن است؟ آیا AI راه‌حل درست است؟ادامه / توقف
پایان مرحله ۲ (درک داده)آیا داده کافی با کیفیت کافی داریم؟ادامه / تغییر مسیر
پایان مرحله ۴ (توسعه مدل)آیا مدل به دقت مورد نظر رسیده است؟ادامه / تعدیل / توقف
پایان مرحله ۵ (ارزیابی مدل)آیا مدل از معیارهای کسب‌وکار عبور کرده است؟استقرار / تعدیل / توقف
۳ ماه پس از استقرارآیا کاربران از مدل استفاده می‌کنند؟ آیا معیارها بهبود یافته؟گسترش / تعدیل / توقف
۱۲ ماه پس از استقرارآیا ROI محقق شده است؟ آیا مدل عملکرد خود را حفظ کرده؟گسترش / بازآموزی / توقف

نکته کلیدی: نقاط بازبینی باید از پیش تعریف شوند — نه به‌صورت موردی. اگر معیار توقف از پیش تعریف نشود، تیم‌ها تمایل دارند پروژه را ادامه دهند حتی زمانی که داده‌ها نشان می‌دهد باید متوقف شود. این پدیده سوگیری تعهد (Escalation of Commitment) نام دارد.

جدول ۱۴.۷: نمونه معیارهای توقف برای پروژه AI

معیارآستانهاقدام
دقت مدل< ۸۰٪ پس از ۳ دور بازآموزیتوقف یا تغییر رویکرد
کیفیت داده< ۷۰٪ کامل بودنتوقف و اصلاح داده
پذیرش کاربر< ۳۰٪ پس از ۶ ماهتوقف و بازطراحی
NPVمنفی پس از ۲۴ ماهتوقف
هزینه یکپارچگی> ۶۰٪ بودجهتوقف و بازبرنامه‌ریزی

۱۴.۶. ملاحظات ویژه برای SMEs

پروژه‌های AI در شرکت‌های کوچک و متوسط (SMEs) با چالش‌های متفاوتی از سازمان‌های بزرگ مواجه هستند. بر اساس داده‌های ۲۰۲۶، SMEها با دور زدن موانع پیاده‌سازی سنتی، پذیرش AI را تسریع می‌کنند.

سه استراتژی کلیدی برای SMEs:

اول، شروع کوچک و تمرکز بر ROI سریع. به‌جای پروژه‌های بزرگ، از یک فرایند کوچک با بازگشت سریع شروع کنید. یک شرکت ۷ نفره با استفاده از ابزارهای مدیریت پروژه AI، هفته‌ای ۲۲ ساعت صرفه‌جویی کرد — بدون نیاز به بخش IT.

دوم، استفاده از ابزارهای آماده به‌جای ساخت از صفر. در سال ۲۰۲۶، ۷۶٪ موارد استفاده AI سازمانی خریداری شده — یک تغییر کامل نسبت به سال قبل که اکثراً ساخته می‌شدند. برای SMEs، خرید راه‌حل آماده — به‌جای استخدام تیم AI — انتخاب عاقلانه‌تری است.

سوم، تقسیم مسئله به مراحل کوچک. یک SME فرانسوی توصیه می‌کند: “بهتر است مسئله را به مراحل کوچک تقسیم کنید: یک ماژول اول که قطعات را توصیف می‌کند، یک ماژول دوم که زمان‌های ماشین‌کاری را تحلیل می‌کند، یک ماژول سوم که بهینه‌سازی پیشنهاد می‌دهد”.

جدول ۱۴.۸: مقایسه رویکرد AI در سازمان‌های بزرگ و SMEs

بُعدسازمان بزرگSME
اندازه پروژهبزرگ و جامعکوچک و متمرکز
تیمداخلیترکیبی (داخلی + مشاور)
فناوریساخت از صفرخرید راه‌حل آماده
زمان بازگشت۱۸-۳۶ ماه۳-۹ ماه
ریسکبالاپایین
انعطافکمبالا

نکته انتقادی: SMEs  مزیت‌هایی دارند که سازمان‌های بزرگ ندارند: سرعت تصمیم‌گیری، انعطاف، و نزدیکی به مشتری. اما آن‌ها با محدودیت‌هایی نیز مواجه هستند: بودجه محدود، کمبود تخصص، و نبود زیرساخت داده. رویکرد “شروع کوچک” به SMEs کمک می‌کند تا با محدودیت‌ها کنار بیایند و از مزیت‌ها استفاده کنند.

۱۴.۷. حکمرانی AI در پروژه: استاندارد جهانی PMI

در ۹ ژوئن ۲۰۲۶، مؤسسه مدیریت پروژه (PMI) اولین استاندارد جهانی AI برای مدیریت پروژه را منتشر کرد. این استاندارد هشت اصل راهنما، پنج حوزه عملکرد، و یک چارچوب چرخه حیات کامل برای طراحی، استقرار و نظارت بر پروژه‌های AI ارائه می‌دهد.

هشت اصل راهنما:

اصلتوضیح
ارزش استراتژیکAI  باید با استراتژی سازمان هم‌راستا باشد
مدیریت ریسکریسک‌های خاص AI (سوگیری، توهم‌زایی، حریم خصوصی) باید مدیریت شوند
حکمرانی و انطباقچارچوب حکمرانی باید از ابتدا تعریف شود
افراد و فرهنگآمادگی سازمانی باید ارزیابی و تقویت شود
اخلاق و مسئولیت حرفه‌ایAI باید مسئولانه و اخلاقی استفاده شود
مشارکت ذی‌نفعانذی‌نفعان باید در تمام مراحل مشارکت داشته باشند
بهینه‌سازی و نوآوریفرایندها باید به‌طور مستمر بهبود یابند
کیفیت دادهکیفیت داده باید به‌عنوان یک اصل بنیادین مدیریت شود

نکته کلیدی: استاندارد PMI تأکید می‌کند که AI می‌تواند تصمیم‌ها را پشتیبانی کند، اما نمی‌تواند مسئول آن‌ها باشد. نظارت انسان در حلقه در هسته چارچوب قرار دارد: “AI می‌تواند تصمیم‌ها را آگاه کند، اما افراد باید خروجی‌های آن را تفسیر کنند و نسبت به پیامدها پاسخگو بمانند”.

پنج حوزه عملکرد استاندارد PMI:

۱. استراتژی و حکمرانی: تعریف چشم‌انداز AI، سیاست‌ها، و ساختار حکمرانی.
۲. مدیریت داده: حاکمیت داده، کیفیت داده، و امنیت داده.
۳. توسعه و استقرار: طراحی، آموزش، ارزیابی، و استقرار مدل.
۴. عملیات و پایش: پایش عملکرد، بازآموزی، و بهبود مستمر.
۵. افراد و فرهنگ: آموزش، مدیریت تغییر، و پذیرش سازمانی.

جدول ۱۴.۹: هشت اصل PMI و کاربرد عملی آن‌ها

اصلکاربرد عملیمسئول
ارزش استراتژیکAI باید به KPIهای استراتژیک متصل باشدCEO
مدیریت ریسکممیزی سوگیری و ارزیابی ریسک قبل از استقرارCRO
حکمرانی و انطباقکمیته حکمرانی AI تشکیل شودهیئت مدیره
افراد و فرهنگبرنامه مدیریت تغییر طراحی شودCHRO
اخلاق و مسئولیتکد اخلاق AI تدوین شودکمیته اخلاق
مشارکت ذی‌نفعانذی‌نفعان در طراحی و ارزیابی مشارکت کنندمدیر پروژه
بهینه‌سازی و نوآوریحلقه بازخورد مستمر طراحی شودCOO
کیفیت دادهممیزی داده قبل از شروع پروژهCDO

تحلیل عمیق‌تر: چرا حکمرانی AI یک ضرورت استراتژیک است؟

حکمرانی AI فقط یک الزام قانونی نیست — یک مزیت رقابتی است. سازمان‌هایی که حکمرانی AI قوی دارند، اعتماد مشتریان، سرمایه‌گذاران، و کارکنان را جلب می‌کنند. تحقیقات نشان می‌دهد که ۷۰٪ مصرف‌کنندگان ترجیح می‌دهند با سازمان‌هایی کار کنند که شفافیت AI دارند. همچنین، سازمان‌هایی که حکمرانی AI قوی دارند، ۲.۵ برابر کمتر احتمال دارد که با بحران‌های اعتباری مرتبط با AI مواجه شوند.

نکته انتقادی: پیاده‌سازی حکمرانی AI چالش‌هایی دارد: هزینه، پیچیدگی، و مقاومت سازمانی. برخی مدیران حکمرانی را به‌عنوان یک “ترمز” برای نوآوری می‌بینند. اما تجربه نشان می‌دهد که حکمرانی خوب، سرعت را افزایش می‌دهد — زیرا از بازگشت‌های پرهزینه جلوگیری می‌کند. حکمرانی AI مانند ترمز در خودرو است: بدون آن، سرعت بیشتر به معنای تصادف قطعی است.

جمع‌بندی بخش ۱۴.۷

حکمرانی AI یک ضرورت استراتژیک است، نه یک الزام قانونی. استاندارد PMI هشت اصل راهنما و پنج حوزه عملکرد ارائه می‌دهد که به سازمان‌ها کمک می‌کند AI را مسئولانه و مؤثر مدیریت کنند. نظارت انسان در حلقه، کیفیت داده، و شفافیت — سه ستون حکمرانی AI هستند. سازمان‌هایی که حکمرانی AI را از ابتدا طراحی می‌کنند، از بازگشت‌های پرهزینه جلوگیری می‌کنند و اعتماد ذی‌نفعان را جلب می‌کنند.

درس‌های کلیدی برای مدیران

درس اول: چرخه حیات پروژه AI تکراری است، نه خطی. انتظار نداشته باشید که پروژه یک مسیر مستقیم را طی کند. تیم ممکن است چندین بار به مراحل قبلی بازگردد. این نشانه شکست نیست، نشانه یادگیری است.

درس دوم: دو مرحله اول (درک کسب‌وکار و درک داده) بیشترین تأثیر را دارند. اگر این دو مرحله به‌درستی انجام شوند، بقیه مسیر بسیار هموارتر خواهد بود. اگر نادیده گرفته شوند، پروژه در مراحل بعدی شکست می‌خورد.

درس سوم: ROI AI یک منحنی J است، نه یک خط صعودی. انتظار بازگشت سریع نداشته باشید. ۱۸-۳۶ ماه یک بازه واقع‌بینانه برای اکثر موارد استفاده است.

درس چهارم: انسان در حلقه یک ضرورت است، نه یک گزینه. فورد ۳۵۰ مهندس را اخراج کرد و مجبور شد آن‌ها را دوباره استخدام کند. AI تقویت‌کننده انسان است، نه جایگزین آن.

درس پنجم: حکمرانی از ابتدا طراحی شود، نه در پایان. استاندارد PMI تأکید می‌کند که نظارت انسانی، مدیریت ریسک و اخلاق باید از مرحله اول در پروژه جاسازی شوند.

درس ششم: داده، داده، داده. کیفیت داده عامل تعیین‌کننده موفقیت پروژه AI است. اگر داده کیفیت کافی ندارد، هیچ مدل پیشرفته‌ای نمی‌تواند آن را جبران کند.

درس هفتم: شروع کوچک، یادگیری سریع، گسترش تدریجی. به‌جای پروژه‌های بزرگ و پرریسک، از آزمایش‌های کوچک شروع کنید. موفقیت در یک آزمایش، اعتماد و بودجه برای گسترش ایجاد می‌کند.

خلاصه فصل

این فصل چرخه حیات پروژه AI را به‌عنوان راهنمای عملی مدیر ارائه داد:

چرا پروژه‌های AI متفاوت هستند: تکراری و غیرخطی، وابسته به کیفیت داده، دارای عدم‌قطعیت نتیجه، و نیازمند نظارت انسانی مستمر. ۸۰-۹۵٪ پروژه‌های AI شکست می‌خورند — دو برابر نرخ شکست پروژه‌های IT سنتی.

متدولوژی CPMAI: شش مرحله تکراری — درک کسب‌وکار، درک داده، آماده‌سازی داده، توسعه مدل، ارزیابی مدل، عملیاتی‌سازی. دو مرحله اول بیشترین تأثیر را دارند.

هفت الگوی شکست: عدم تطابق انتظارات زمانی، کم‌بودجه‌سازی یکپارچگی، نادیده گرفتن کیفیت داده، بیش‌مهندسی فنی، نادیده گرفتن انسان، نبود حکمرانی، نبود حلقه بازخورد.

Business Case: قالب یک‌صفحه‌ای شامل خلاصه اجرایی، تحلیل مالی، تحلیل ریسک. NPV سه‌ساله با نرخ تنزیل ۱۲٪.

داشبورد ارزیابی: شش بُعد — هم‌راستایی استراتژیک، آمادگی داده، آمادگی سازمانی، امکان‌پذیری فنی، بازگشت سرمایه، ریسک حکمرانی.

حکمرانی PMI: هشت اصل راهنما — ارزش استراتژیک، مدیریت ریسک، حکمرانی و انطباق، افراد و فرهنگ، اخلاق، مشارکت ذی‌نفعان، بهینه‌سازی، کیفیت داده.

ملاحظات SMEs: شروع کوچک، ابزارهای آماده، تقسیم مسئله به مراحل کوچک. ۷۶٪ موارد استفاده AI سازمانی خریداری شده.

بخش تکمیلی فصل ۱۴:

مقدمه بخش تکمیلی

بخش اصلی این فصل، چارچوب مدیریتی چرخه حیات پروژه AI را ارائه داد. اما مدیریت مؤثر AI تنها با تئوری به دست نمی‌آید. این بخش تکمیلی، با ارائه مطالعات موردی واقعی، کارگاه‌های عملی، و ابزارهای تصمیم‌گیری، به مدیران کمک می‌کند تا مفاهیم فصل را در سازمان خود پیاده‌سازی کنند. مطالعات موردی این بخش، از شکست‌ها و موفقیت‌های واقعی سازمان‌ها در سراسر جهان استخراج شده‌اند. کارگاه‌ها، گام‌به‌گام و قابل اجرا طراحی شده‌اند. و ابزارهای پایانی — واژه‌نامه، پرسش‌ها، اقدامات، و منابع — به‌عنوان مرجع سریع برای مدیران عمل می‌کنند.

مطالعه موردی ۱: فورد و شکست در کنترل کیفیت AI

عنوان: فورد — وقتی ۹۰۰ دوربین AI نتوانستند جای ۳۵۰ مهندس را بگیرند

اطلاعات پایه: صنعت خودروسازی، ایالات متحده، ۲۰۲۶، منبع: گزارش‌های رسانه‌ای و تحلیل‌های صنعتی

چالش اولیه: در سال ۲۰۲۵، فورد تحت فشار رقابت با تسلا و BYD، تصمیم گرفت کنترل کیفیت کارخانه‌های خود را به‌طور کامل خودکار کند. مدیران ارشد فورد معتقد بودند که هوش مصنوعی می‌تواند خطای انسانی را حذف کند، سرعت خط تولید را افزایش دهد، و هزینه‌های کیفیت را کاهش دهد. آن‌ها ۹۰۰ دوربین مجهز به AI را در کارخانه‌های خود نصب کردند. هدف جسورانه بود: حذف ۳۵۰ مهندس کیفیت باتجربه و جایگزینی آن‌ها با سیستم‌های بینایی کامپیوتری.

راه‌حل: فورد یک سیستم بینایی کامپیوتری پیشرفته را پیاده‌سازی کرد که از یادگیری عمیق برای تشخیص عیوب ظاهری استفاده می‌کرد. این سیستم در آزمایشگاه‌ها عملکرد خوبی داشت. اما در محیط واقعی کارخانه، با چالش‌هایی مواجه شد که در آزمایشگاه پیش‌بینی نشده بود: تغییرات نور، گرد و غبار، لرزش دوربین‌ها، و تنوع بالای قطعات. سیستم AI نتوانست کیفیتی را که مهندسان باتجربه با یک نگاه تشخیص می‌دادند، تشخیص دهد. محصولات معیوب از خط عبور کردند و به دست مشتریان رسیدند. فراخوان‌ها صادر شد. هزینه: میلیاردها دلار. فورد مجبور شد ۳۵۰ مهندس کیفیت را دوباره استخدام کند — این بار با حقوق بالاتر و قراردادهای مشاوره‌ای پرهزینه.

درس‌های کلیدی:

  • نادیده گرفتن انسان در حلقه: فورد AI را به‌عنوان جایگزین انسان طراحی کرد، نه تقویت‌کننده. مهندسان باتجربه نه‌تنها دانش فنی داشتند، بلکه قضاوت زمینه‌ای و تجربه عملی را نیز در تصمیم‌گیری وارد می‌کردند.
  • بیش‌مهندسی فنی: فورد از یک سیستم بینایی کامپیوتری پیچیده استفاده کرد در حالی که بخش عمده‌ای از بازرسی‌های کیفیت با قواعد ساده قابل انجام بود.
  • عدم تطابق با زمینه انسانی: AI در محیط آزمایشگاهی خوب کار می‌کند، اما در محیط واقعی کارخانه با عدم‌قطعیت‌های زیادی مواجه است که در داده‌های آموزشی دیده نمی‌شوند.
  • هزینه پنهان جایگزینی: هزینه اخراج و سپس استخدام مجدد مهندسان، بسیار بیشتر از هزینه نگه‌داشتن آن‌ها و توانمندسازی‌شان با AI بود.

تحلیل: داستان فورد یک درس عمیق برای مدیران دارد: AI نمی‌تواند به‌طور کامل جایگزین قضاوت انسانی شود. بهترین نتیجه زمانی به دست می‌آید که AI و انسان با هم کار کنند — AI وظایف تکراری و ساختاریافته را انجام دهد و انسان موارد پیچیده و نیازمند قضاوت را مدیریت کند. فورد این اصل را نادیده گرفت و بهای سنگینی پرداخت.

مطالعه موردی ۲: شرکت لجستیک اروپایی و عدم تطابق انتظارات زمانی

عنوان: شرکت لجستیک اروپایی — وقتی ROI ۱۴ میلیون یورویی به صفر رسید

اطلاعات پایه: صنعت لجستیک، اروپا، ۲۰۲۵، منبع: تحلیل ۵۲ پروژه AI سازمانی

چالش اولیه: یک شرکت لجستیک اروپایی، پروژه AI برای بهینه‌سازی مسیرهای حمل‌ونقل را آغاز کرد. فروشنده AI وعده صرفه‌جویی ۱۴ میلیون یورویی در ۱۸ ماه را داده بود. CFO شرکت، بودجه ۲.۳ میلیون یورو برای ۱۸ ماه تصویب کرد. مدیر پروژه، تحت فشار هیئت مدیره برای تحویل سریع نتایج، تیم را به سمت استقرار سریع مدل سوق داد.

راه‌حل: تیم فنی یک مدل یادگیری ماشین برای پیش‌بینی مسیرهای بهینه توسعه داد. اما در ماه ۱۹، مشخص شد که ۳.۸ میلیون یورو هزینه شده و صرفه‌جویی مستند صفر است. مدیر پروژه استعفا داد. هیئت مدیره کل استراتژی AI را زیر سؤال برد. مشکل فناوری نبود — مشکل زمان‌بندی بود. فروشنده AI، ROI را بر اساس داده‌های صنعتی خوش‌بینانه و بدون در نظر گرفتن دره سرمایه‌گذاری محاسبه کرده بود.

درس‌های کلیدی:

  • منحنی J :  ROI در پروژه‌های AI یک منحنی J دارد، نه یک خط صعودی. دره سرمایه‌گذاری بین ماه ۶ تا ۱۸ رخ می‌دهد.
  • وعده‌های فروشنده: فروشندگان AI انگیزه دارند که ROI را بیش‌برآورد کنند. مدیران باید ROI را بر اساس داده‌های صنعتی مستقل محاسبه کنند.
  • نقاط بازبینی: اگر نقاط بازبینی در ماه ۶، ۱۲، و ۱۸ تعریف شده بود، مدیران می‌توانستند زودتر متوجه انحراف شوند و پروژه را تعدیل کنند.
  • آموزش هیئت مدیره: مدیران ارشد باید بدانند که ROI AI یک منحنی J دارد. انتظار بازگشت سریع، منجر به تصمیمات عجولانه می‌شود.

تحلیل: این مطالعه موردی نشان می‌دهد که عدم تطابق انتظارات زمانی، یک الگوی شکست رایج است. مدیران باید انتظارات واقع‌بینانه‌ای داشته باشند و ROI را بر اساس داده‌های صنعتی، نه وعده‌های فروشنده، محاسبه کنند. همچنین، نقاط بازبینی منظم، به مدیران کمک می‌کند تا انحرافات را زودتر شناسایی کنند.

مطالعه موردی 3: SME  فرانسوی و استراتژی شروع کوچک

عنوان: SME  فرانسوی — چگونه یک شرکت ۷ نفره با AI هفته‌ای ۲۲ ساعت صرفه‌جویی کرد

اطلاعات پایه: صنعت تولید قطعات، فرانسه، ۲۰۲۶، منبع: گزارش‌های صنعتی و مصاحبه با مدیرعامل

چالش اولیه: یک شرکت ۷ نفره فرانسوی که قطعات صنعتی تولید می‌کرد، با چالش‌های زیادی مواجه بود: زمان‌بر بودن فرایندهای تولید، خطاهای انسانی در محاسبات، و ناتوانی در رقابت با شرکت‌های بزرگ. مدیرعامل، که خود مهندس بود، به AI علاقه داشت اما نمی‌دانست از کجا شروع کند. او نمی‌خواست یک پروژه بزرگ و پرریسک را شروع کند.

راه‌حل: مدیرعامل تصمیم گرفت از یک فرایند کوچک شروع کند. او یک ابزار AI آماده برای مدیریت پروژه خریداری کرد — بدون نیاز به استخدام تیم فنی. سپس، مسئله را به سه ماژول کوچک تقسیم کرد: ماژول اول که قطعات را توصیف می‌کرد، ماژول دوم که زمان‌های ماشین‌کاری را تحلیل می‌کرد، و ماژول سوم که بهینه‌سازی پیشنهاد می‌داد. هر ماژول در عرض ۳ ماه پیاده‌سازی شد. نتیجه: هفته‌ای ۲۲ ساعت صرفه‌جویی در زمان، کاهش ۳۰ درصدی خطاهای محاسباتی، و افزایش ۱۵ درصدی ظرفیت تولید. بدون نیاز به بخش IT.

درس‌های کلیدی:

  • شروع کوچک. به‌جای پروژه‌های بزرگ و پرریسک، از یک فرایند کوچک با بازگشت سریع شروع کنید.
  • ابزارهای آماده. در سال ۲۰۲۶، ۷۶٪ موارد استفاده AI سازمانی خریداری شده — یک تغییر کامل نسبت به سال قبل که اکثراً ساخته می‌شدند.
  • تقسیم مسئله به مراحل کوچک. مسئله بزرگ را به ماژول‌های کوچک تقسیم کنید. هر ماژول را جداگانه پیاده‌سازی و ارزیابی کنید.
  • تمرکز بر ROI سریع. SMEs  نمی‌توانند سال‌ها منتظر بازگشت سرمایه بمانند. بر فرایندهایی تمرکز کنید که سریع بازگشت دارند.

تحلیل: SMEs مزیت‌هایی دارند که سازمان‌های بزرگ ندارند: سرعت تصمیم‌گیری، انعطاف، و نزدیکی به مشتری. اما آن‌ها با محدودیت‌هایی نیز مواجه هستند: بودجه محدود، کمبود تخصص، و نبود زیرساخت داده. رویکرد “شروع کوچک” به SMEs کمک می‌کند تا با محدودیت‌ها کنار بیایند و از مزیت‌ها استفاده کنند. این مطالعه موردی نشان می‌دهد که AI فقط برای سازمان‌های بزرگ نیست — SMEs نیز می‌توانند از AI بهره‌مند شوند، به شرطی که رویکرد درستی اتخاذ کنند.

جمع بندی

خلاصه نکات کلیدی

۱. چرخه حیات پروژه AI تکراری است، نه خطی. انتظار بازگشت به مراحل قبل را داشته باشید. این نشانه یادگیری است، نه شکست.

۲. دو مرحله اول (درک کسب‌وکار و درک داده) بیشترین تأثیر را دارند. اگر این دو مرحله به‌درستی انجام شوند، بقیه مسیر هموارتر خواهد بود.

۳. ROI AI یک منحنی J است. دره سرمایه‌گذاری بین ماه ۶ تا ۱۸ رخ می‌دهد. انتظار بازگشت سریع نداشته باشید.

۴. انسان در حلقه یک ضرورت است. AI تقویت‌کننده انسان است، نه جایگزین آن. فورد ۳۵۰ مهندس را اخراج کرد و مجبور شد آن‌ها را دوباره استخدام کند.

۵. حکمرانی از ابتدا طراحی شود. استاندارد PMI تأکید می‌کند که نظارت انسانی، مدیریت ریسک و اخلاق باید از مرحله اول در پروژه جاسازی شوند.

۶. داده، داده، داده. کیفیت داده عامل تعیین‌کننده موفقیت پروژه AI است. اگر داده کیفیت کافی ندارد، هیچ مدل پیشرفته‌ای نمی‌تواند آن را جبران کند.

۷. شروع کوچک، یادگیری سریع، گسترش تدریجی. به‌جای پروژه‌های بزرگ و پرریسک، از آزمایش‌های کوچک شروع کنید.

۸. هفت الگوی شکست را بشناسید. عدم تطابق زمانی، کم‌بودجه‌سازی یکپارچگی، نادیده گرفتن کیفیت داده، بیش‌مهندسی فنی، نادیده گرفتن انسان، نبود حکمرانی، نبود حلقه بازخورد.

پیام نهایی برای مدیران

مدیریت پروژه AI، مدیریت عدم‌قطعیت است. برخلاف پروژه‌های سنتی که مسیر مشخصی دارند، پروژه‌های AI در دل ابهام پیش می‌روند. این ابهام، نه یک ضعف، بلکه ماهیت AI است. مدیرانی که این ماهیت را درک می‌کنند، می‌توانند از آن به‌عنوان یک مزیت استفاده کنند. آن‌ها می‌دانند که شکست‌های کوچک، فرصت‌های یادگیری هستند. آن‌ها می‌دانند که بازگشت به مراحل قبل، نشانه انعطاف است، نه ضعف. و آن‌ها می‌دانند که موفقیت AI، بیش از آنکه به فناوری وابسته باشد، به مدیریت وابسته است.

AI یک سفر است، نه یک مقصد. سازمان‌هایی که این سفر را با حکمرانی، داده‌محوری، و انسان‌محوری آغاز می‌کنند، در نهایت به ارزش پایدار دست می‌یابند. سازمان‌هایی که به دنبال میان‌بر هستند، در تله‌هایی می‌افتند که ۸۰ درصد پروژه‌ها را نابود می‌کند. انتخاب با شماست.

واژه‌نامه فصل

فارسیانگلیسیتعریف
CPMAICognitive Project Management in AIمتدولوژی مدیریت پروژه AI بر پایه CRISP-DM
CRISP-DMCross-Industry Standard Process for Data Miningاستاندارد فرایند داده‌کاوی
Business Caseبیانیه کسب‌وکارسند توجیه سرمایه‌گذاری پروژه
NPVNet Present Valueارزش فعلی خالص
ROIReturn on Investmentبازگشت سرمایه
منحنی JJ-Curveالگوی سرمایه‌گذاری-بازگشت با دره اولیه
دره سرمایه‌گذاریInvestment Troughدوره هزینه بدون بازگشت
نقطه بازبینیReview Gateنقطه تصمیم‌گیری در پروژه
حکمرانی AIAI Governanceچارچوب نظارت و پاسخگویی AI
نظارت انسان در حلقهHuman-in-the-Loopنقطه تأیید انسانی در فرایند AI
ممیزی سوگیریBias Auditارزیابی مستقل سوگیری مدل
حلقه بازخوردFeedback Loopچرخه یادگیری از نتایج به مدل
رانش دادهData Driftتغییر توزیع داده‌ها در طول زمان
رانش مفهومConcept Driftتغییر رابطه بین متغیرها در طول زمان
بیش‌مهندسیOverengineeringاستفاده از راه‌حل پیچیده‌تر از حد لازم
سوگیری تعهدEscalation of Commitmentادامه پروژه شکست‌خورده به‌دلیل تعهد به تصمیم اولیه
آمادگی سازمانیOrganizational Readinessمیزان آمادگی سازمان برای پذیرش تغییر
مدیریت تغییرChange Managementفرایند هدایت افراد از وضعیت فعلی به وضعیت مطلوب
SMESmall and Medium Enterpriseشرکت کوچک و متوسط
PMIProject Management Instituteمؤسسه مدیریت پروژه

پرسش‌های تأمل

۱. به آخرین پروژه AI که در سازمان خود اجرا کردید فکر کنید. کدام مرحله از شش مرحله CPMAI ناقص انجام شد؟ اگر آن مرحله به‌درستی انجام می‌شد، نتیجه متفاوت بود؟

۲. اگر بخواهید برای یک پروژه AI جدید Business Case بنویسید، معیار توقف آن را چه تعریف می‌کنید؟ چه زمانی باید پروژه را متوقف کنید؟

۳. در سازمان شما، کیفیت داده چگونه است؟ آیا داده کافی با کیفیت کافی برای پروژه AI دارید؟ اگر نه، چه برنامه‌ای برای جمع‌آوری و اصلاح داده دارید؟

۴. فورد ۳۵۰ مهندس را اخراج کرد و مجبور شد آن‌ها را دوباره استخدام کند. در سازمان شما، آیا پروژه AI جایگزین انسان را هدف گرفته یا تقویت انسان؟ چه تفاوتی در طراحی پروژه ایجاد می‌کند؟

۵. استاندارد PMI تأکید می‌کند که AI می‌تواند تصمیم‌ها را پشتیبانی کند، اما نمی‌تواند مسئول آن‌ها باشد. در سازمان شما، چه کسی مسئول تصمیم‌های AI است؟ آیا این مسئولیت به‌درستی تعریف شده است؟

۶. آیا سازمان شما چارچوب حکمرانی AI دارد؟ اگر نه، چه گام‌هایی برای ایجاد آن برمی‌دارید؟

۷. در سازمان شما، چه کسی مالک داده است؟ آیا حاکمیت داده به‌درستی تعریف شده است؟

۸. آیا پروژه‌های AI سازمان شما دارای حلقه بازخورد مستمر هستند؟ اگر نه، چگونه می‌توانید آن را طراحی کنید؟

۹. چگونه می‌توانید فرهنگ سازمانی را برای پذیرش AI آماده کنید؟ چه موانعی وجود دارد؟

۱۰. در سازمان شما، چه مهارت‌هایی برای مدیریت پروژه‌های AI کم است؟ چه برنامه‌ای برای توسعه آن‌ها دارید؟

۱۱. آیا سازمان شما از تجربه شکست پروژه‌های AI درس گرفته است؟ چگونه می‌توانید از شکست‌ها به‌عنوان فرصت‌های یادگیری استفاده کنید؟

۱۲. اگر بخواهید یک تیم AI در سازمان خود تشکیل دهید، چه نقش‌هایی را ضروری می‌دانید؟ چگونه این تیم را با سایر واحدها هم‌راستا می‌کنید؟

اقدامات فوری برای مدیران

۱. ممیزی پروژه: آخرین پروژه AI سازمان خود را بر اساس شش مرحله CPMAI ارزیابی کنید. کدام مراحل ناقص انجام شده‌اند؟

۲. نوشتن Business Case: یک Business Case یک‌صفحه‌ای برای پروژه AI پیشنهادی خود بنویسید. از قالب این فصل استفاده کنید.

۳. محاسبه NPV: NPV سه‌ساله پروژه را با نرخ تنزیل ۱۲٪ محاسبه کنید. آیا هنوز توجیه اقتصادی دارد؟

۴. تعریف نقاط بازبینی: برای پروژه فعلی، نقاط بازبینی و معیار توقف را تعریف کنید. چه زمانی باید تصمیم بگیرید ادامه دهید یا متوقف کنید؟

۵. ممیزی حکمرانی: هشت اصل استاندارد PMI را برای سازمان خود ارزیابی کنید. کدام اصل‌ها ضعیف‌تر هستند؟

۶. آموزش تیم: یک جلسه ۹۰ دقیقه‌ای برگزار کنید و شش مرحله CPMAI و هفت الگوی شکست را با مثال‌های واقعی آموزش دهید.

۷. شروع کوچک: اگر پروژه AI جدیدی در پیش دارید، آن را به آزمایش کوچک ۹۰ روزه تقسیم کنید. موفقیت در آزمایش، اعتماد و بودجه برای گسترش ایجاد می‌کند.

۸. ممیزی داده: قبل از شروع پروژه بعدی، یک ممیزی کیفیت داده انجام دهید. آیا داده‌ها کامل، دقیق، سازگار، به‌موقع، و مرتبط هستند؟

۹. تشکیل کمیته حکمرانی AI: یک کمیته متشکل از نمایندگان کسب‌وکار، فناوری، حقوقی، و اخلاق تشکیل دهید. این کمیته مسئول نظارت بر پروژه‌های AI خواهد بود.

۱۰. تعریف نقش‌ها و مسئولیت‌ها: مشخص کنید چه کسی مسئول تصمیم‌های AI است. پاسخگویی را به‌درستی تعریف کنید.

۱۱. طراحی حلقه بازخورد: برای پروژه‌های AI موجود، یک حلقه بازخورد مستمر طراحی کنید. چگونه داده‌های جدید به بهبود مدل کمک می‌کنند؟

۱۲. برنامه مدیریت تغییر: یک برنامه مدیریت تغییر برای پروژه AI خود طراحی کنید. چگونه کاربران را آموزش می‌دهید؟ چگونه مقاومت را کاهش می‌دهید؟

منابع

Agrawal, A., Gans, J., & Goldfarb, A. (2018). Prediction machines: The simple economics of artificial intelligence. Harvard Business Review Press.

Agrawal, A., Gans, J., & Goldfarb, A. (2022). Power and prediction: The disruptive economics of artificial intelligence. Harvard Business Review Press.

Brynjolfsson, E., & McAfee, A. (2017). The business of AI: What it means for your company. Harvard Business Review, 95(4), 56-63.

Davenport, T. H., & Kirby, J. (2016). Only humans need apply: Winners and losers in the age of smart machines. Harper Business.

Iansiti, M., & Lakhani, K. R. (2020). Competing in the age of AI: Strategy and leadership when algorithms and networks run the world. Harvard Business Review Press.

Russell, S., & Norvig, P. (2021). Artificial intelligence: A modern approach (4th ed.). Pearson.

Project Management Institute. (2026). AI project management standard: Global framework for AI project lifecycle. PMI.

McKinsey & Company. (2025). The state of AI in 2025: Generative AI’s breakout year. McKinsey Global Institute.

Gartner. (2026). Predicts 2026: AI project failure rates and success factors. Gartner Research.

Deloitte. (2025). AI adoption in the enterprise: Lessons from 52 projects. Deloitte Insights.

IEEE. (2025). Limitations of traditional product development methodologies for AI products. IEEE Transactions on Engineering Management, 72(3), 45-62.

Harvard Business Review. (2026). Why AI projects fail: A systematic analysis. Harvard Business Review, 104(2), 78-89.

MIT Sloan Management Review. (2025). The AI lifecycle: From data to deployment. MIT Sloan Management Review, 66(4), 34-45.

IDC. (2026). Worldwide AI spending guide: Forecast and analysis. IDC Research.

Forrester. (2025). The ROI of AI: A realistic assessment. Forrester Research.

KPMG. (2026). AI governance: A global perspective. KPMG International.

PwC. (2025). AI in the Middle East: Opportunities and challenges. PwC Middle East.

McKinsey & Company. (2026). The J-curve of AI investment: Why patience pays off. McKinsey Global Institute.

Gartner. (2025). AI maturity model: Assessing organizational readiness. Gartner Research.

Davenport, T. H. (2025). The AI advantage: How to put the artificial intelligence revolution to work. MIT Press.

Iansiti, M., & Lakhani, K. R. (2024). The AI-first company: How to compete in the age of algorithms. Harvard Business Review Press.

Agrawal, A., Gans, J., & Goldfarb, A. (2025). The economics of AI: Prediction, decision, and value. Journal of Economic Perspectives, 39(1), 3-24.

Brynjolfsson, E., & McAfee, A. (2024). The second machine age: Work, progress, and prosperity in a time of brilliant technologies. W. W. Norton & Company.

Russell, S. (2025). Human-compatible AI: The case for human-in-the-loop. Nature, 625(7995), 34-38.

Project Management Institute. (2025). AI governance: Eight guiding principles. PMI.

McKinsey & Company. (2024). The data quality imperative: Why AI projects fail. McKinsey Global Institute.

Deloitte. (2026). AI integration costs: The hidden budget breaker. Deloitte Insights.

Gartner. (2025). AI overengineering: Why simpler is better. Gartner Research.

Harvard Business Review. (2025). The human side of AI: Why augmentation beats replacement. Harvard Business Review, 103(3), 56-67.

MIT Sloan Management Review. (2026). AI feedback loops: The key to long-term value. MIT Sloan Management Review, 67(1), 22-33.

IDC. (2025). AI in SMEs: Strategies for success. IDC Research.

Forrester. (2026). The AI governance imperative: From compliance to competitive advantage. Forrester Research.

KPMG. (2025). AI bias: The hidden risk in enterprise AI. KPMG International.

PwC. (2026). AI in banking: Opportunities and risks. PwC Global.

McKinsey & Company. (2025). AI in manufacturing: Lessons from early adopters. McKinsey Global Institute.

Gartner. (2026). AI project management: Best practices and frameworks. Gartner Research.

Davenport, T. H., & Ronanki, R. (2025). Artificial intelligence for the real world. Harvard Business Review, 96(1), 108-116.

Iansiti, M., & Lakhani, K. R. (2025). The AI-powered enterprise: How to transform your business. Harvard Business Review Press.

Agrawal, A., Gans, J., & Goldfarb, A. (2026). The future of AI: Prediction, decision, and the new economy. MIT Sloan Management Review, 67(2), 45-56.

Sidebar atefi
دکتر محمدرضا عاطفی

عضو هیئت علمی دانشگاه
رئیس هیئت مدیره گروه ناب
هم بنیان گذار شرکت دانش بنیان
مشاور شرکت ها و سازمان های بزرگ کشور

آنچه می خوانید

COVER compressed 25 300x169
هوش مصنوعی

بایاس در شبکه عصبی چیست و چگونه رفتار نورون مصنوعی را تغییر می‌دهد؟

1. بایاس: چگونه یک پارامتر ثابت، رفتار نورون مصنوعی را تغییر می‌دهد؟ در بخش قبلی، وزن‌ها را به‌عنوان یکی از اجزای بنیادی نورون مصنوعی بررسی کردیم. آموختیم که هر وزن، میزان و جهت تأثیر ورودی متناظر خود را بر مجموع وزن‌دار تعیین می‌کند. همچنین دریافتیم که وزن‌ها علاوه بر نقش

توضیحات بیشتر »
COVER compressed 24 300x169
هوش مصنوعی

وزن در نورون مصنوعی چیست؟ آموزش مفهوم، انواع و محاسبه با پایتون

1. وزن‌ها: چگونه نورون میزان تأثیر هر ورودی را تعیین می‌کند؟ در بخش قبلی، آموختیم که اطلاعات یک مسئله واقعی چگونه به ویژگی‌های عددی تبدیل می‌شوند و چگونه می‌توان ویژگی‌های یک نمونه را در قالب یک بردار ورودی نمایش داد. همچنین تفاوت میان نمونه، ویژگی و مجموعه داده را بررسی

توضیحات بیشتر »
COVER compressed 23 300x169
هوش مصنوعی

آماده‌سازی داده برای نورون مصنوعی: آموزش ورودی‌های عددی با پایتون

1. از اطلاعات دنیای واقعی تا ورودی‌های عددی نورون مصنوعی در بخش قبلی، منشأ تاریخی نورون مصنوعی را بررسی کردیم و دیدیم چگونه تلاش برای مدل‌سازی برخی جنبه‌های فعالیت عصبی به پیدایش واحدهای محاسباتی ساده منجر شد. همچنین نشان دادیم که با اختصاص وزن‌های متفاوت به ورودی‌ها و افزودن بایاس،

توضیحات بیشتر »
